Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Новикова Ольга Григорьевна

Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт
<
Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт
>

Данный автореферат диссертации должен поступить в библиотеки в ближайшее время
Уведомить о поступлении

Диссертация - 480 руб., доставка 10 минут, круглосуточно, без выходных и праздников

Автореферат - 240 руб., доставка 1-3 часа, с 10-19 (Московское время), кроме воскресенья

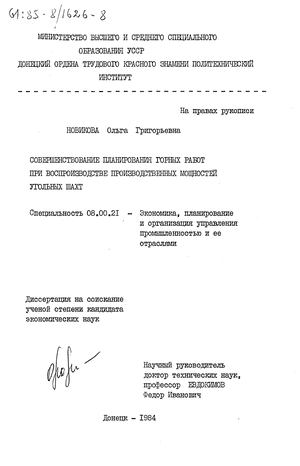

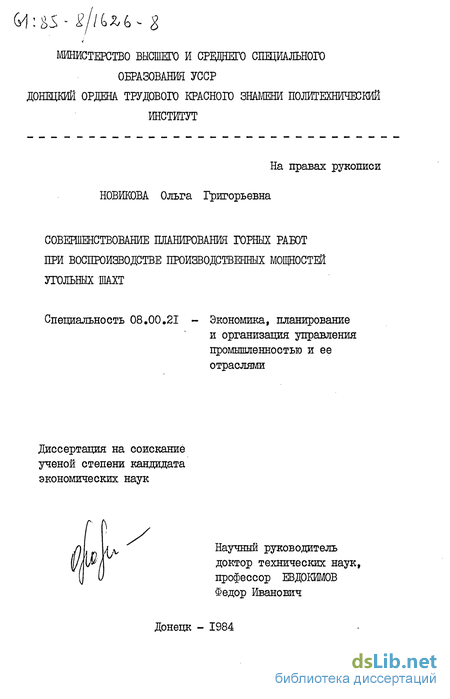

Новикова Ольга Григорьевна. Совершенствование планирования горных работ при воспроизводстве производственных мощностей угольных шахт : ил РГБ ОД 61:85-8/1626

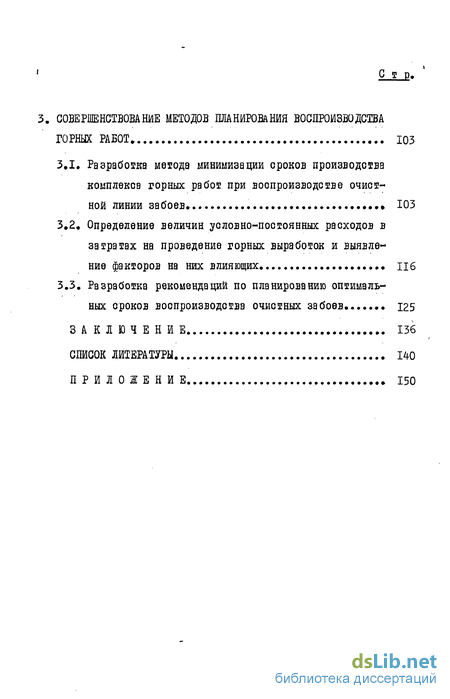

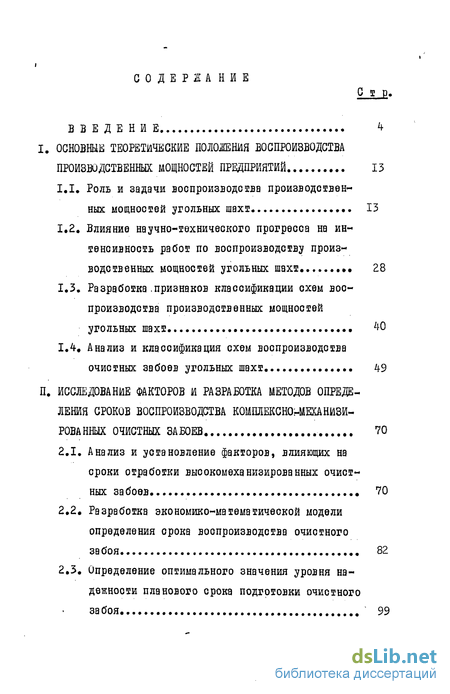

Содержание к диссертации

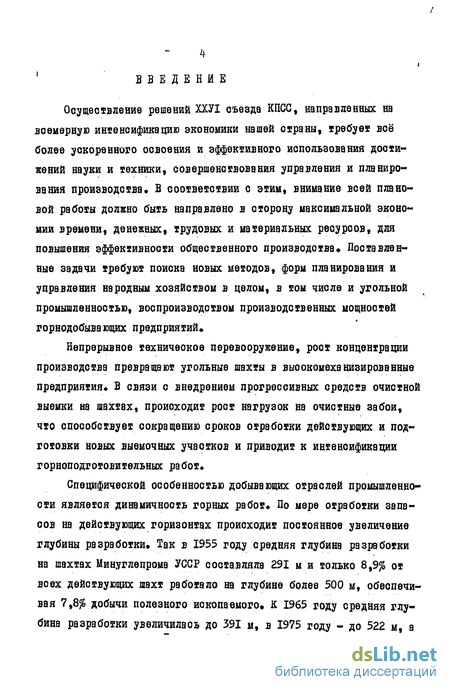

Введение

I. ОСНОВНЫЕ ТЕОРЕТИЧЕСКИЕ ПОЛОЖЕНИЯ ВОСПРОИЗВОДСТВА ПРОИЗВОДСТВЕННЫХ МОЩНОСТЕЙ ПРЕДПРИЯТИЙ 13

1.1. Роль и задачи воспроизводства производственных мощностей угольных шахт 13

1.2, Влияние научно-технического прогресса на интенсивность работ по воспроизводству производственных мощностей угольных шахт. .. 28

1.3, Разработка.признаков классификации схем воспроизводства производственных мощностей угольных шахт 40

1.4. Анализ и классификация схем воспроизводства очистных забоев угольных шахт, 49

II. ИССЛЕДОВАНИЕ ФАКТОРОВ И РАЗРАБОТКА МЕТОДОВ ОПРЕДЕЛЕНИЯ СРОКОВ ВОСПРОИЗВОДСТВА ОЧИСТНЫХ МЕХА ВИЗИРОВАННЫХ ОЧИСТНЫХ ЗАБОЕВ 70

2.1. Анализ и установление факторов, влияющих на сроки отработки высокомеханизированных очистных забоев 70

2.2. Разработка экономико-математической модели определения орока воспроизводства очистного забоя 82

2.3. Определение оптимального значения уровня надежности планового срока подготовки очистного забоя '99

III. СОВЕРШЕНСТВОВАНИЕ МЕТОДОВ ПЛАНИРОВАНИЯ ВОСПРОИЗВОДСТВА

ГОРНЫХ РАБОТ 103

3.1. Разработка метода минимизации сроков производства комплекса горных работ при воспроизводстве очистной линии забоев... 103

3.2. Определение величин условно-постоянных расходов в затратах на проведение горных выработок и выявление факторов на них влияющих 116

3.3. Разработка рекомендаций по планированию оптимальных сроков воспроизводства очистных забоев 125

ЗАКЛЮЧЕНИ Е 136

СПИСОК ЛИТЕРАТУРЫ 140

ПРИЛОЖЕНИ Е 150

Роль и задачи воспроизводства производственных мощностей угольных шахт

Коммунистическая партия и Советское правительство на всех этапах социалистического строительства огромное внимание уделяли развитию и укреплению энергетической базы страны. В речи на первом Всероссийском учредительном съезде горнорабочих В.И.Ленин, отмечая высокую народнохозяйственную значимость и большую масштабность угольной промышленности в общем топливном балансе страны, указал на то, что без быстрейшего её восстановления и значительного увеличения добычи угля немыслимо развитие любой отрасли промышленного производства. "Уголь, - говорил В.И.Ленин на съезде, - это настоящий хлеб промышленности, без этого хлеба промышленность бездействует..." [б, с. 461]

Успешное развитие и постоянное увеличение добычи угля было невозможно без своевременного и планомерного воспроизводства производственных мощностей угольных предприятий. В связи с этим, уже в первые годы существования Советского государства вопрос ускорения темпов шахтного строительства был сформулирован, как один из главнейших. В 1931 году на ХУІ съезде ВКП(б) отмечалось: "Учитывая крвйнее отставание нового шахтного строительства от требований, предъявляемых к каменноугольной промышленности, оъезд считает нужным форсировать крупное шахтное строительство, обратив особое внимание на ускорение темпов проходки, доведя их до уровня передовых стран" [7, с. 584] .

Выполняя решения съезда партии, в начале тридцатых годов, были созданы первые проектные шахтостроительные организации, ко торые приступили к разработке стандартизации горно-шахтного оборудования и типизации горных выработок, что в дальнейшем способствовало сокращению сроков проектирования и строительства горнодобывающих предприятий. Результаты проведённой работы были значительными. Так, за период второй пятилетки было введено в действие 146 новых шахт общей производственной мощностью 74,7 млн.т., что в 1,4 раза больше по мощности чем в первую пятилетку ХУШ съезд ВКП(б) (1939г.) отметил успешное выполнение второго пятилетнего плана и утвердил новые задания по увеличению добычи угля, росту производительности труда, увеличению темпов шахтного строительства. На конец третьей пятилетки намечалось довести добычу угля до 243 млн.т., т.е. превысить уровень 1937г. почти в 2 раза.

Анализ и установление факторов, влияющих на сроки отработки высокомеханизированных очистных забоев

В последние годы, как в нашей стране, так и за рубежом наибольшее распространение получили системы разработки длинными столбами. По мнению специалистов [45,73,89] нет оснований полагать, что до конца текущего столетия положение изменится. При этом длины лав колеблются в пределах 150-250 м. Так, средняя длина лавы в ФРГ составляет 220 м, в Великобритании - 176м, во Франции - 226 м. По расчетам зарубежных специалистов экономически оптимальной является длина лавы порядка 200 м, т,е, к настоящему времени во многих странах длина лавы либо доотиглв оптимальной величины, либо ограничивается горногеологическими условиями, В рекомендуемых к применению в нвшей стране прогрессивных технологических схемах, для шахт, разрабатывающих пологие пласты, в качестве оптимальной также рекомендуется длина лавы 170-190 м 76 , Вместе с тем, считается общепризнанным, что экономически целесообразно увеличивать нагрузку на очистные забои, оснащенные высокопроизводительной выемочной техникой» Так, в ФРГ среднесуточная нагрузка на лаву составляет около 1300 т, в Великобритании 570 т, во Франции -493 т. Наряду с этим имеются высокопроизводительные очистные забои, которые на определенном отрезке времени работают со среднесуточной нагрузкой свыше 6 тыс,тонн угля. В силу различия горногеологических условий нет единства и строгости в отнесении забоев к высокопроизводительным. К примеру, в ФРГ к таким относятся очистные забои с нагрузкой свыше 2000 тонн в сутки» Во Франции в беосейне Нор и Па-де-Кале к высокопроизводительным относятся лавы, отрабатывающие свыше 500 тонн в сутки, в Лотврингском бассейне - лавы с суточной нагрузкой более 1000 тонн

В Великобритании высокопроизводительными считаются лавы с добычей 400 тонн при трехсменном режиме, 450 тонн - при двухсменном, 500 тонн - при односменном режиме. В Бельгии высокопроизводительными считаются лавы с нагрузкой более 1300 тонн в сутки»

class3 СОВЕРШЕНСТВОВАНИЕ МЕТОДОВ ПЛАНИРОВАНИЯ ВОСПРОИЗВОДСТВА

ГОРНЫХ РАБОТ class3

Разработка метода минимизации сроков производства комплекса горных работ при воспроизводстве очистной линии забоев

Как следует из результатов проведенных исследований, в процессе угледобычи одним из первостепенных факторов, обусловливающим эффективность производства, является время отработки и подготовки фронта очистной линии забоев» Ему принадлежит решающая роль в обеспечении ритмичной работы шахты, от него во многом зависит скорость оборота оборотных средств и показатель фондоотдачи Однако предметом пристального внимания исследователей,планирующих и хозяйственных органов почти всегда был лишь строительный цикл: продолжительность строительства и реконструкции шахт, срок подготовки новых горизонтов [48, 65]. Продолжительность этих циклов измеряется годами, их сокращение или удлинение весьма существенно сказывается на экономике отрасли. Влияние времени воспроизводства очистных забоев менее явно выражено,поэтому данные о сроках их подготовки остаются до настоящего времени без обобщения и не включаются в экономические расчеты. В этом случав ограничиваются лишь темпами проходки отдельных выработок, которые хотя и являются ключевыми для данного процесса,но не полностью его характеризуют.

Для угольной, как и для всех добывающих отраслей промышленности, характерна синхронность во времени строительного (воспроизводство основных фондов) и производственного (добыча угля) циклов. Поэтому роль оборота средств, за счет которых осущестляется сооружение горных выработок весьма значительна для экономики угледобычи»

При таком подходе сооружение отдельных выработок необходимо рассматривать с одной стороны, как продукт труда, а с другой, как средство (условие) производства для другого труда» Такая технологическая преемственность свойствена всем стадиям рассматриваемого инвестиционного периода, кроме завершающей, где потребительные стоимости сооруженного объекта (новой лавы) изменяются. Это не противоречит формированию потребительных стоимостей в инвестиционном процессе Так, К, Маркс указывал, что "когда одна потребительная стоимость в виде продукта выходит из процесса труда, в него входят в качестве средств труда производства другие потребительные стоимости, продукты предыдущих процессов труда Одна и та же потребительная стоимость,являясь продуктом одного труда, служит средством производства для другого труда» Поэтому продукты труда представляют собой не только результат, но в то же время и условие процесса труда" [І, с#192].
