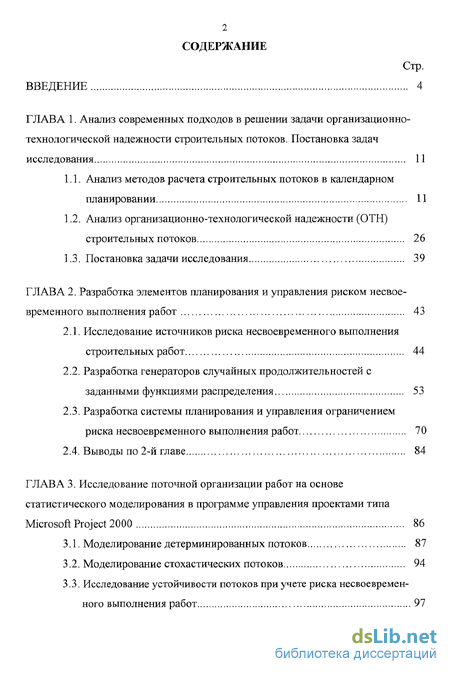

Содержание к диссертации
Введение
Глава 1. Анализ современных подходов в решении задачи организационно-технологической надежности строительных потоков. Постановка задач исследования 11

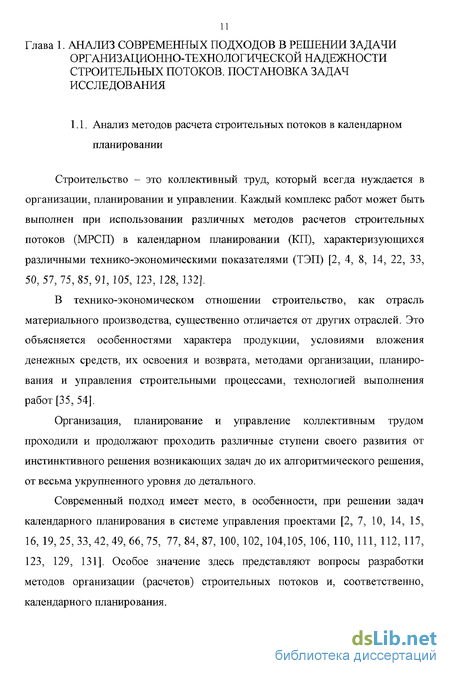

1.1. Анализ методов расчета строительных потоков в календарном планировании 11
1.2. Анализ организационно-технологической надежности (ОТН) строительных потоков 26
1.3. Постановка задачи исследования 39
Глава 2. Разработка элементов планирования и управления риском несвое временного выполнения работ 43
2.1. Исследование источников риска несвоевременного выполнения строительных работ 44
2.2. Разработка генераторов случайных продолжительностей с заданными функциями распределения 53
2.3. Разработка системы планирования и управления ограничением риска несвоевременного выполнения работ 70
2.4. Выводы по 2-й главе 84
Глава 3. Исследование поточной организации работ на основе статистического моделирования в программе управления проектами типа Microsoft Project.2000 86
3.1. Моделирование детерминированных потоков 87
3.2. Моделирование стохастических потоков 94
3.3. Исследование устойчивости потоков при учете риска несвоевременного выполнения работ 97

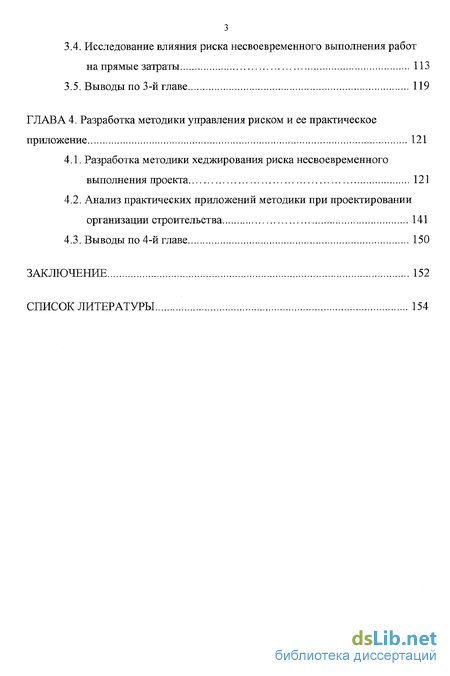

3.4. Исследование влияния риска несвоевременного выполнения работ на прямые затраты 113
3.5. Выводы по 3-й главе 119
Глава 4. Разработка методики управления риском и ее практическое приложение 121
4.1. Разработка методики хеджирования риска несвоевременного выполнения проекта 121
4.2. Анализ практических приложений методики при проектировании организации строительства 141
4.3. Выводы по 4-й главе 150
Заключение 152
Список литературы 154
- Анализ организационно-технологической надежности (ОТН) строительных потоков
- Разработка генераторов случайных продолжительностей с заданными функциями распределения
- Исследование устойчивости потоков при учете риска несвоевременного выполнения работ
- Анализ практических приложений методики при проектировании организации строительства
Введение к работе

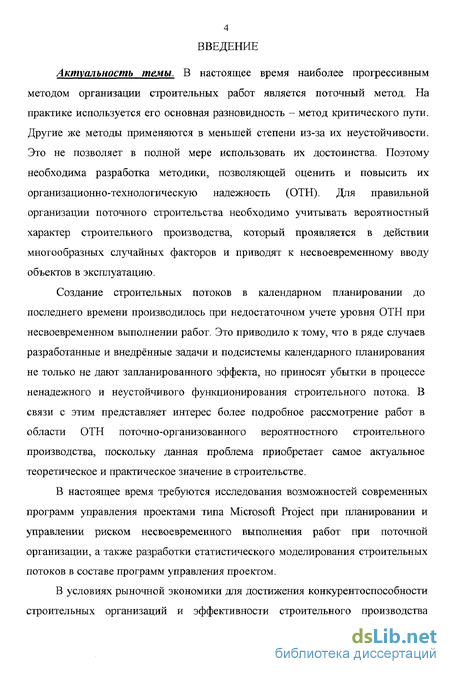

Актуальность темы. В настоящее время наиболее прогрессивным методом организации строительных работ является поточный метод. На практике используется его основная разновидность - метод критического пути. Другие же методы применяются в меньшей степени из-за их неустойчивости. Это не позволяет в полной мере использовать их достоинства. Поэтому необходима разработка методики, позволяющей оценить и повысить их организационно-технологическую надежность (ОТН). Для правильной организации поточного строительства необходимо учитывать вероятностный характер строительного производства, который проявляется в действии многообразных случайных факторов и приводят к несвоевременному вводу объектов в эксплуатацию.
Создание строительных потоков в календарном планировании до последнего времени производилось при недостаточном учете уровня ОТН при несвоевременном выполнении работ. Это приводило к тому, что в ряде случаев разработанные и внедрённые задачи и подсистемы календарного планирования не только не дают запланированного эффекта, но приносят убытки в процессе ненадежного и неустойчивого функционирования строительного потока. В связи с этим представляет интерес более подробное рассмотрение работ в области ОТН поточно-организованного вероятностного строительного производства, поскольку данная проблема приобретает самое актуальное теоретическое и практическое значение в строительстве.
В настоящее время требуются исследования возможностей современных программ управления проектами типа Microsoft Project при планировании и управлении риском несвоевременного выполнения работ при поточной организации, а также разработки статистического моделирования строительных потоков в составе программ управления проектом.
В условиях рыночной экономики для достижения конкурентоспособности строительных организаций и эффективности строительного производства

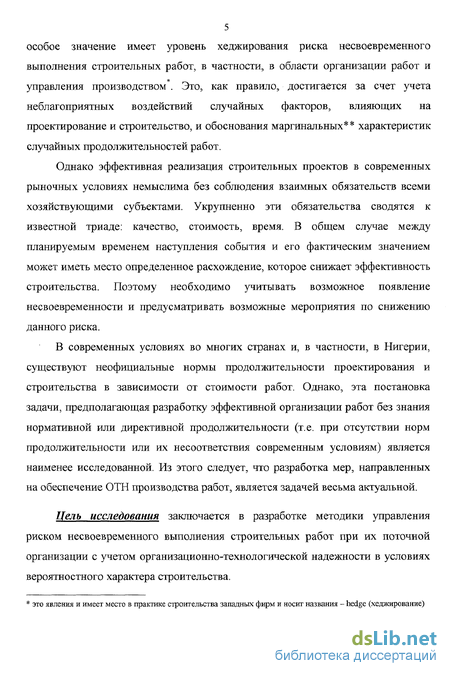

5 особое значение имеет уровень хеджирования риска несвоевременного выполнения строительных работ, в частности, в области организации работ и управления производством . Это, как правило, достигается за счет учета неблагоприятных воздействий случайных факторов, влияющих на проектирование и строительство, и обоснования маргинальных** характеристик случайных продолжительностей работ.
Однако эффективная реализация строительных проектов в современных рыночных условиях немыслима без соблюдения взаимных обязательств всеми хозяйствующими субъектами. Укрупненно эти обязательства сводятся к известной триаде: качество, стоимость, время. В общем случае между планируемым временем наступления события и его фактическим значением может иметь место определенное расхождение, которое снижает эффективность строительства. Поэтому необходимо учитывать возможное появление несвоевременности и предусматривать возможные мероприятия по снижению данного риска.
В современных условиях во многих странах и, в частности, в Нигерии, существуют неофициальные нормы продолжительности проектирования и строительства в зависимости от стоимости работ. Однако, эта постановка задачи, предполагающая разработку эффективной организации работ без знания нормативной или директивной продолжительности (т.е. при отсутствии норм продолжительности или их несоответствия современным условиям) является наименее исследованной. Из этого следует, что разработка мер, направленных на обеспечение ОТН производства работ, является задачей весьма актуальной.
Цель исследования заключается в разработке методики управления риском несвоевременного выполнения строительных работ при их поточной организации с учетом организационно-технологической надежности в условиях вероятностного характера строительства.
* это явления и имеет место в практике строительства западных фирм и носит названия - hedge (хеджирование)

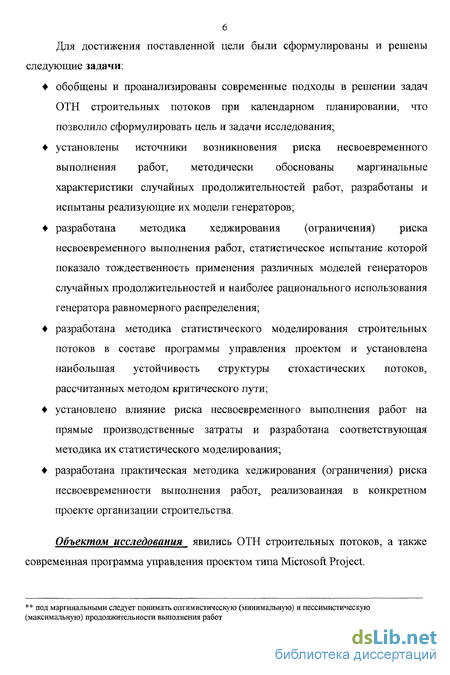

Для достижения поставленной цели были сформулированы и решены следующие задачи:
обобщены и проанализированы современные подходы в решении задач ОТН строительных потоков при календарном планировании, что позволило сформулировать цель и задачи исследования;
установлены источники возникновения риска несвоевременного выполнения работ, методически обоснованы маргинальные характеристики случайных продолжительностей работ, разработаны и испытаны реализующие их модели генераторов;
разработана методика хеджирования (ограничения) риска несвоевременного выполнения работ, статистическое испытание которой показало тождественность применения различных моделей генераторов случайных продолжительностей и наиболее рационального использования генератора равномерного распределения;
разработана методика статистического моделирования строительных потоков в составе программы управления проектом и установлена наибольшая устойчивость структуры стохастических потоков, рассчитанных методом критического пути;
установлено влияние риска несвоевременного выполнения работ на прямые производственные затраты и разработана соответствующая методика их статистического моделирования;
разработана практическая методика хеджирования (ограничения) риска несвоевременности выполнения работ, реализованная в конкретном проекте организации строительства.
Объектом исследования явились ОТН строительных потоков, а также современная программа управления проектом типа Microsoft Project.
** под маргинальными следует понимать оптимистическую (минимальную) и пессимистическую (максимальную) продолжительности выполнения работ

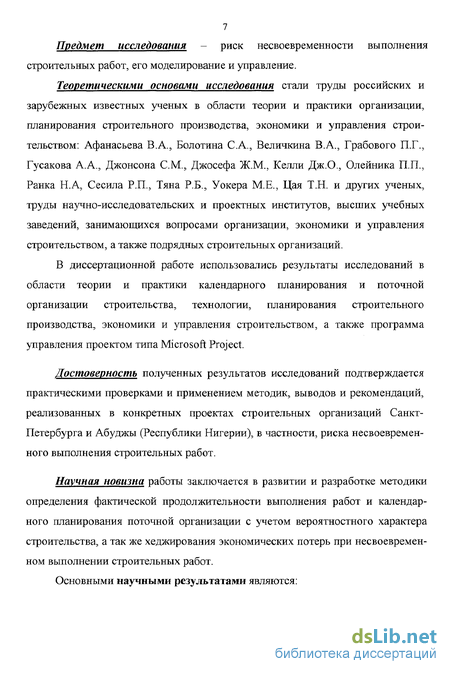

Предмет исследования - риск несвоевременности выполнения строительных работ, его моделирование и управление.
Теоретическими основами исследования стали труды российских и зарубежных известных ученых в области теории и практики организации, планирования строительного производства, экономики и управления строительством: Афанасьева В.А., Болотина С.А., Величкина В.А., Грабового П.Г., Гусакова А.А., Джонсона СМ., Джосефа Ж.М., Келли Дж.О., Олейника П.П., Ранка Н.А, Сесила Р.П., Тяна Р.Б., Уокера М.Е., Цая Т.Н. и других ученых, труды научно-исследовательских и проектных институтов, высших учебных заведений, занимающихся вопросами организации, экономики и управления строительством, а также подрядных строительных организаций.
В диссертационной работе использовались результаты исследований в области теории и практики календарного планирования и поточной организации строительства, технологии, планирования строительного производства, экономики и управления строительством, а также программа управления проектом типа Microsoft Project.
Достоверность полученных результатов исследований подтверждается практическими проверками и применением методик, выводов и рекомендаций, реализованных в конкретных проектах строительных организаций Санкт-Петербурга и Абуджы (Республики Нигерии), в частности, риска несвоевременного выполнения строительных работ.
Научная новизна работы заключается в развитии и разработке методики определения фактической продолжительности выполнения работ и календарного планирования поточной организации с учетом вероятностного характера строительства, а так же хеджирования экономических потерь при несвоевременном выполнении строительных работ.

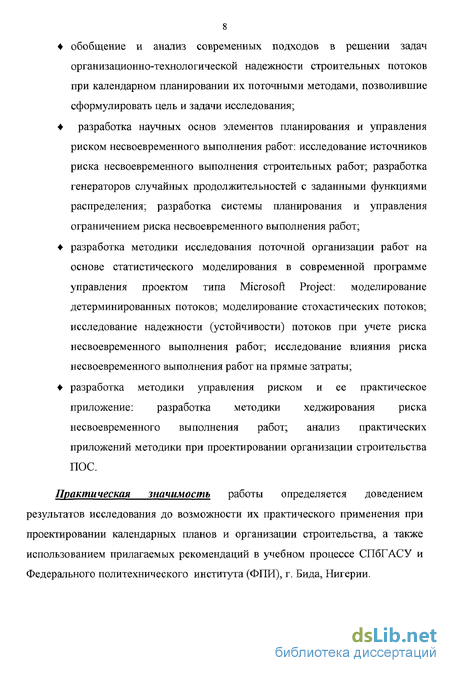

Основными научными результатами являются:
обобщение и анализ современных подходов в решении задач
организационно-технологической надежности строительных потоков
при календарном планировании их поточными методами, позволившие
сформулировать цель и задачи исследования;
разработка научных основ элементов планирования и управления
риском несвоевременного выполнения работ: исследование источников
риска несвоевременного выполнения строительных работ; разработка
генераторов случайных продолжительностей с заданными функциями
распределения; разработка системы планирования и управления
ограничением риска несвоевременного выполнения работ;
разработка методики исследования поточной организации работ на основе статистического моделирования в современной программе управления проектом типа Microsoft Project: моделирование детерминированных потоков; моделирование стохастических потоков; исследование надежности (устойчивости) потоков при учете риска несвоевременного выполнения работ; исследование влияния риска несвоевременного выполнения работ на прямые затраты;
разработка методики управления риском и ее практическое приложение: разработка методики хеджирования риска несвоевременного выполнения работ; анализ практических приложений методики при проектировании организации строительства ПОС.
Практическая значимость работы определяется доведением результатов исследования до возможности их практического применения при проектировании календарных планов и организации строительства, а также использованием прилагаемых рекомендаций в учебном процессе СПбГАСУ и Федерального политехнического института (ФІШ), г. Бида, Нигерии.

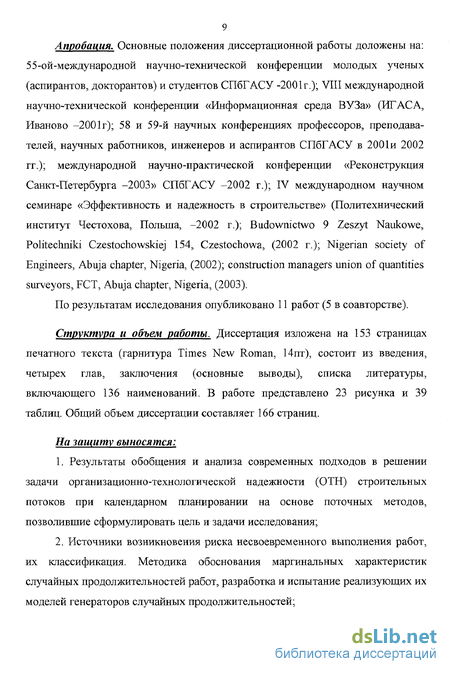

Апробация. Основные положения диссертационной работы доложены на: 55-ой-международной научно-технической конференции молодых ученых (аспирантов, докторантов) и студентов СПбГАСУ -2001г.); VIII международной научно-технической конференции «Информационная среда ВУЗа» (ИГАСА, Иваново -2001 г); 58 и 59-й научных конференциях профессоров, преподавателей, научных работников, инженеров и аспирантов СПбГАСУ в 2001и 2002 гг.); международной научно-практической конференции «Реконструкция Санкт-Петербурга -2003» СПбГАСУ -2002 г.); IV международном научном семинаре «Эффективность и надежность в строительстве» (Политехнический институт Честохова, Польша, -2002 г.); Budownictwo 9 Zeszyt Naukowe, Politechniki Czestochowskiej 154, Czestochowa, (2002 г.); Nigerian society of Engineers, Abuja chapter, Nigeria, (2002); construction managers union of quantities surveyors, FCT, Abuja chapter, Nigeria, (2003).
По результатам исследования опубликовано 11 работ (5 в соавторстве).
Структура и объем работы. Диссертация изложена на 153 страницах печатного текста (гарнитура Times New Roman, 14пт), состоит из введения, четырех глав, заключения (основные выводы), списка литературы, включающего 136 наименований. В работе представлено 23 рисунка и 39 таблиц. Общий объем диссертации составляет 166 страниц.
На защиту выносятся:
Результаты обобщения и анализа современных подходов в решении задачи организационно-технологической надежности (ОТН) строительных потоков при календарном планировании на основе поточных методов, позволившие сформулировать цель и задачи исследования;
Источники возникновения риска несвоевременного выполнения работ, их классификация. Методика обоснования маргинальных характеристик случайных продол жительностей работ, разработка и испытание реализующих их моделей генераторов случайных продолжительностей;

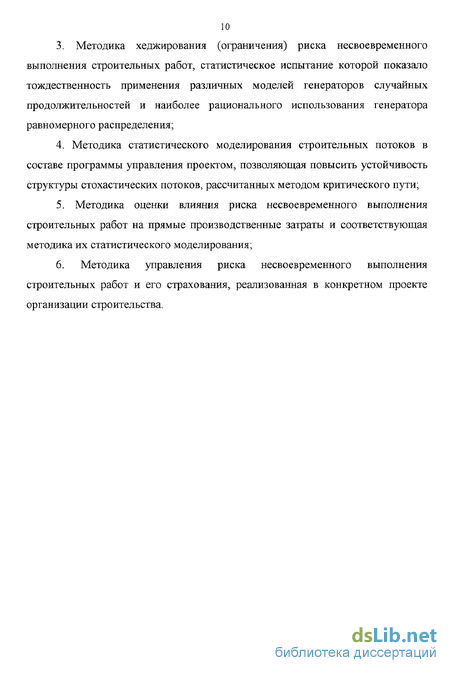

3. Методика хеджирования (ограничения) риска несвоевременного
выполнения строительных работ, статистическое испытание которой показало
тождественность применения различных моделей генераторов случайных
продолжительностей и наиболее рационального использования генератора
равномерного распределения;
Методика статистического моделирования строительных потоков в составе программы управления проектом, позволяющая повысить устойчивость структуры стохастических потоков, рассчитанных методом критического пути;
Методика оценки влияния риска несвоевременного выполнения строительных работ на прямые производственные затраты и соответствующая методика их статистического моделирования;
6. Методика управления риска несвоевременного выполнения
строительных работ и его страхования, реализованная в конкретном проекте
организации строительства.
Анализ организационно-технологической надежности (ОТН) строительных потоков
Реализация задач по обеспечению своевременного завершения запланированных объемов строительно-монтажных работ и ввода объектов в эксплуатацию связана с внедрением прогрессивных МРСП в КП (см п.1.1) и его осуществления на основе методов организационно-технологической надежности строительного производства.
При всем многообразии отраслей строительного производства работ существуют некие общие закономерности, общие проблемы, возникающие при решении вопросов организации и управления, характерные для строительного производства в целом. К одной из важнейших проблем, решение которых имеет огромное значение для любой отрасли строительства, относится проблема надежности в строительном производстве и, в частности, надежности строительного потока. В работах [36, 37, 39, 54, 70, 79, 89, 103, 120, 133] отражаются непосредственно вопросы надежности строительного потока.

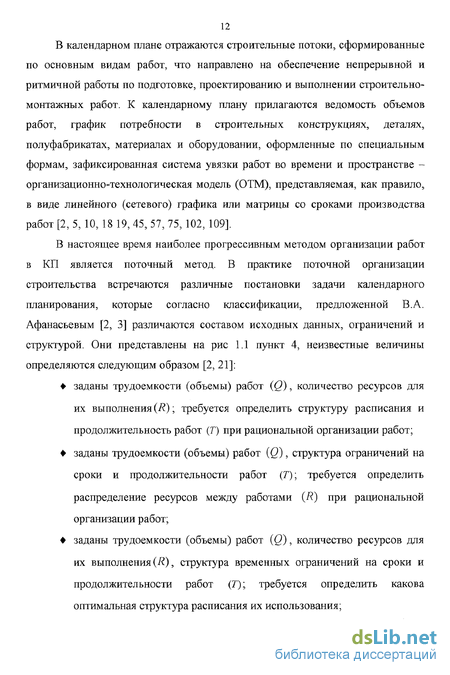

В календарном планировании важное место занимает вопрос обеспечения надежности календарного плана в процессе его реализации. До настоящего времени главным параметром, относительно которого делается вывод о надежности календарного плана, является своевременность окончания работ [33].
Теория и методы ОТН получили и получают широкое развитие и распространение. Так например, в России в жилищно-гражданском строительстве в последние 10-20 лет они узаконены рядом нормативных документов и доказали свою эффективность [79]. Использование этих методов позволяет создать прогрессивную систему проектирования организационно-технологических документов (календарный план), позволяющую получить запланированный результат в конкретных условиях строительства [79].
Обеспечение ОТН строительства представляет важный резерв роста производительности труда за счет сокращения простоев и непроизводительных затрат рабочего времени путем разработки организационно-технологических мероприятий по повышению надежности и их реализации, внедрения соответствующих МРСП в КП [2, 17, 33, 36, 37, 78, 79, 89, 103]. Под ОТН понимаются способности организационных, технологических и экономических решений сохранять в заданных пределах времени запланированные качества в условиях вероятностных воздействий возмущающих факторов, присущих строительству как системе [36, 79].
В настоящее время в практике строительства значительно усложнились организационные, технологические и экономические решения, что явилось одной из причин снижения ОТН систем строительного потока и строительного производства в целом, что связано с неопределенностью в условиях вероятностных воздействий возмущающих факторов и других явлений, определяющих причины отказов и надежность систем [37].
Поэтому многие фактические показатели, такие как продолжительность, производительность труда и стоимость строительства отклоняются от принятых решений. Это связано с тем, что организационно-технологические решения (ОТР) не полностью учитывают влияние вероятностно-статистического характера параметров строительного потока.
Следовательно, необходимо предусмотреть многочисленные вопросы, связанные с надежностью строительного потока при разработке МРСП КП в условиях влияния неопределенности, а именно с оценкой и сравнением МРСП с целью выбора наиболее соответствующего конкретным условиям производства путем внедрения вероятностных воздействий возмущающих факторов и других явлений, определяющих причины отказов и надежность систем [27].
Работа О.Б. Билецкого является по существу первой попыткой систематического рассмотрения вопросов надежности строительного потока [37]. В этой работе предложены определения основных понятий и критериев оценки надежности строительного потока, установлены закономерности, свойственные потоку в жилищно-гражданском строительстве на стадии его практической реализации, разработана методика проектирования потока с заданным уровнем надежности в жилищно-гражданском и промышленном строительстве. Вместе с тем в ней не исследуется влияние на надежность потока случайных факторов, из-за чего предлагаемые показатели и критерии оценки надежности также неполно характеризуют надежность потока [79].
Автор [37] попытался разработать научно обоснованные методы расчета количества ресурсов (типа мощности), необходимого для обеспечения надежности календарных планов, в том числе и для строительства поточным методом.
Однако следует подчеркнуть важность проблемы учета надежности при разработке и внедрении потоков на основе непрерывного планирования при несвоевременном выполнении работ, на что пока не обращается достаточного внимания. Поэтому, в поточном методе наиболее прогрессивным на практике является его основная разновидность - метод критического пути.
Основная трудность, выявленная практикой поточного строительства на основе непрерывного планирования, выражается в неустойчивости структуры МРСП, связанного с задержкой выполнения работ. Это проявляется в случайные моменты времени и определяет стохастичность условий функционирования строительного потока, влияющих на их структуру. Причинами возмущения выступают различные производственные неполадки, виды и вероятность проявления которых в последнее время интенсивно исследуются [36, 37, 79, 89, 103, 126, 133], но до сих пор не получили благоприятных решений проблемы надежности строительного потока.
В работе [89] указанные неполадки можно объединить в две группы. Во-первых, возможны срывы запланированных строительных потоков из-за прекращения финансирования, изменения плана, несвоевременной централизованной поставки большой партии материалов, строительной техники и т.п. Во-вторых, даже при полной обеспеченности строительного потока всем необходимым, возможны кратковременные перебои в поставке материалов на объекты, поломки машин, болезни работников и нарушение ими трудовой дисциплины, неблагоприятные метеоусловия, препятствующие выполнению производственных задач, и прочие факторы, возникающие в случайные моменты времени и определяющие стохастичность условий функционирования строительного потока.
Учитывая актуальность и важность проблемы ОТН, необходимо расширить и углубить исследования надежности строительного потока при воздействии вероятностных факторов, вызывающих риск несвоевременного выполнения работ [79], так как до настоящего времени недостаточно разработана методика дифференцированного учета и прогнозирования влияния случайных факторов на надежность потока. В большинстве работ по надежности строительного потока влияние случайных факторов оценивается косвенно и анализ вызывающих причин недостаточен. [34, 37, 103].
Большие возможности повышения эффективности строительного потока и производства заключаются в обеспечении организационно-технологической надежности (ОТН) строительного потока при неопределенности в МРСП в КП.
В работах [36, 37, 103] организационно-технологическая надежность строительного потока характеризуется рядом различных свойств, с помощью которых можно решить следующие задачи
Разработка генераторов случайных продолжительностей с заданными функциями распределения
Практика строительства, в частности ОТН календарного планирования, свидетельствует о том, что из-за несвоевременности выполнения строительных работ происходит значительное увеличение фактической продолжительности работ по отношению к ее планируемой продолжительности и соответствующих ТЭП [92, 94]. Так как между планируемым временем наступления события и его фактическим значением имеет место определенное расхождение, которое снижает эффективность ОТН строительного потока в КП. Поэтому необходимо учитывать возможное появление несвоевременности и предусматривать возможные мероприятия по снижению данного риска, путем обоснования маргинальных характеристик случайных продолжительностей выполнения работ, разработки реализующих их моделей генераторов.
В строительном производстве продолжительность, сметная стоимость, трудоемкость и другие показатели являются вероятностными в силу воздействия на них случайных факторов, поэтому они должны характеризоваться распределениями, отражающими вероятность достижения запроектированной величины этих показателей.
Продолжительность выполнения конкретной работы определяется двумя составляющими: детерминированной и вероятностной [68, 100, 111, 112]. Детерминированная оценка поддается точному определению и рассчитывается по нормам. Вероятностная составляющая определяется с помощью статистической обработки данных о фактических продолжительностях выполнения работ в реальных условиях. Исходя из этого, определяется область возможной продолжительности работы. Эта область ограничена предельными временным интервалом [rmiVmax величины которого получили название оптимистических, т.е. продолжительность работ при наиболее благоприятном стечении обстоятельств (f"n), и пессимистических, т.е. продолжительность работ при наиболее неблагоприятном стечении обстоятельств (ґах), tprob - наиболее вероятную или реалистическую, т.е. продолжительность работ при обстоятельствах, встречающихся наиболее часто.
При вероятностном подходе зависимости между свойствами исследуемых объектов выражаются функцией распределения вероятностей. При детерминированном подходе эти зависимости выражаются как прямые функциональные связи. Понятие о распределениях непосредственно связано с понятием о случайных величинах, неопределенным образом меняющих свое значение, которое, однако, имеет относительно устойчивую частоту появления. На основе распределений разработаны модели теории вероятностей и математической статистики.
Отсутствие учета вероятностного, стохастического характера строительного производства привело к неадекватности моделей, к ненадежности большинства организационно-технических и экономических решений, недоверие к которым возрастает.
Вероятностный подход не отрицает детерминизм вообще, а отрицает лишь однозначную зависимость последующих событий от начальных условий. Весьма плодотворным оказался вероятностный подход при создании теории надежности, которая базируется по существу на методах математической статистки и теории вероятностей. Надежность является вероятностной категорией, присущей современным техническим и более сложным организационно-технологическим системам, включающим экономические и социологические аспекты. По мере усложнения систем существенно снижается уровень надежности, поэтому исключительно важное практическое значение приобретают точные методы расчета надежности современных систем, как правило, ответственных, сопряженных с большими затратами ресурсов.
Базовым понятием теории надежности является понятие отказа (причины), т.е. полного или частичного выхода системы из строя (утраты основного качества). Отказы носят случайный характер, поскольку вызываются влиянием случайных факторов. Поэтому надежность системы определяется вероятностью отказа в течение гарантированного проектом срока и исправной работы системы [36, 79, 89].
Естественным аппаратом для решения задач календарного планирования с учетом установления основных объектных источников возникновения риска несвоевременного выполнения работы служит теория вероятностей. Хотя не всякая неопределенная величина является случайной в теоретическо-вероятностном смысле, применяемые в настоящее время КП с учетом неопределенностей содержат лишь неопределенности типа случайных событий и случайных величин (см. п. 1.2).
Причины (отказы) в КП представляют собой случайные величины, которые могут быть дискретными и непрерывными в зависимости от физического смысла, исследуемого явления, и характеризуются функциями распределения вероятностей [103].
На практике при определении статистических характеристик риска несвоевременного выполнения работ зачастую используют его более обобщенные (интегральные) характеристики, которые вытекают из следующей постановки задачи. Требуется определить, с какой вероятностью фактическая продолжительность работы будет превышать запланированную продолжительность и какая цена в этом случае будет заплачена. Статистические характеристики риска наиболее полно описываются кривой распределения плотности вероятности/ , показывающей вероятность окончения выполнения работы в промежутке времени от t до (t л-At).
Исследование устойчивости потоков при учете риска несвоевременного выполнения работ
Задача обеспечения надежности (устойчивости) структуры строительного потока состоит в том, чтобы обеспечить такое эффективное управление им, когда его отдельные части (строительные процессы) будут согласованы между собой во времени и в пространстве, будет обеспечено выполнение своих функций потоком в целом (строительстве) в условиях возмущающих факторов вероятностных воздействий и других явлений [36, 79, 89].
На функционирование потоков особенно заметно отражается неблагоприятное воздействие случайных факторов, влияющих на надежность (устойчивость) их структур [79]. Во-первых, возможны срывы запроектированных строительных потоков из-за прекращения финансирования, изменения плана, несвоевременной централизованной поставки большой партии материалов, строительной техники и т.п. Во-вторых, даже при полной обеспеченности строительного потока всем необходимым возможны кратковременные перебои в поставке материалов на объекты, поломки машин, неблагоприятные метеоусловия, препятствующие выполнению производственных задач, и прочие факторы, возникающие в случайные моменты времени и определяющие стохастичность условий функционирования строительного потока. При учете влияния риска несвоевременного выполнения работ вероятностные факторы второй группы являются предметом исследования с позиций устойчивости потока в строительстве (см. п. 1.2).
В зависимости от технологического содержания частного потока и особенности организации того или иного вида работ можно оценить стохастические колебания, либо величины ритма и интенсивности потока работ при учете несвоевременного выполнения работ. Наряду с этим вероятностную интенсивность потока, образующуюся при функционировании каждого частного потока, можно компенсировать либо за счет увеличения периодов развертывания, либо за счет привлечения экономически оправданного количества резервных ресурсов.
Для исследования влияния несвоевременности работ на вид стохастического строительного потока необходим свой подход, обусловленный уровнем и спецификой их сущности при поточном строительстве, основанный на непрерывности выполнения работ.
Как известно, сущность поточного метода организации работ заключается в одновременном, параллельном выполнении на различных участках объекта строительства процессов, входящих в комплекс работ. При поточном строительстве объект работ делится на частные фронты, а комплекс работ на частные потоки. На каждом из частных фронтов после окончания предыдущих работ начинаются работы, входящие в состав следующего потока [2].
Упомянутые различные МРСП в КП (объектные и комплексные) имеют свою сущность (см. п. 1.1). Так, например, в неритмичных объектных потоках с НИР полностью отсутствуют простои средств механизации и рабочей силы. Комплекс машин, выполняющих тот или иной вид работ, после окончания работы на одном частном фронте немедленно переходит на следующий частный фронт, т.е. имеют нулевое растяжение прямых конечно-начальных ресурсных связей. Установленное начало следующего вида (работы) зависит от окончания предшествующего вида (работы) и освобождения ее ресурсов.
Следовательно, устойчивость потока с НИР при учете риска несвоевременного выполнения работ вызывает потери ее сущности при издержках выполнения предшествующего вида (работы).
Поток с НОФ, т.е. с нулевым растяжением принимаемых в качестве основных прямых конечно-начальных фронтальных связей и минимальным растяжением принимаемых в качестве дополнительных прямых конечно-начальных ресурсных связей формируется так же исходя из условия непрерывности производства работ на каждом частном фронте.
Следовательно, поток с НОФ так же теряет свою устойчивость при учете риска несвоевременного выполнения работ из-за задержки предшествующего вида (работы).
Потоки с КР - сущность данных методов организации заключается в немедленном начале работы каждого последующего вида на соответствующем частном фронте после завершения на нем работы предшествующего вида. При учете риска несвоевременного выполнения работ метод сохраняет свою сущность даже при возникновении любых издержек предшествующей работы.
В поточном строительстве на основе непрерывного планирования влияние случайных факторов оценивается косвенно и без анализа вызывающих их отдельных причин. Таким образом, исследование проблем устойчивости календарных планов, в том числе и строительных потоков, в частности потоков с НИР и с НОФ, имеет особую актуальность и важность.
Большинство параметров строительного потока, такие, например, как захватки, фронт работ, число частных потоков, объем работ и другие параметры, кроме временных, являются детерминированными. Вместе с тем, такие важнейшие параметры, как интенсивность и параметры времени, имеют явно выраженный вероятностный характер.
Анализ практических приложений методики при проектировании организации строительства
В практике работы строительных организаций необходимость строгого выполнения строительных работ в установленные сроки и в рамках установленного бюджета, диктуемая высокой конкуренцией со стороны зарубежных предприятий, преимущественного размещения заказов на конкурсной основе, заставляет более грамотно и ответственно относится к вопросам организации и управлению строительным производством, предусматривающие возможные мероприятия по уменьшению риска несвоевременности выполнения работ.
Анализ имеет целью установить степень (возможность) практического применения разработанных методик при формировании и расчете проектов организации строительства (строительных потоков) конкретных объектов с использованием статистического моделирования средствами вычислительной техники и специализированными программными средствами управления проектами - Microsoft Project. Предлагаемые в данной работе использование этого средства связано с его возможностью обеспечения ОТН проекта в целом при любых условиях (детерминированные и стохастические условия строительных потоков).
В настоящее время известно и широко используется в практике строительства программные обеспечения методики формирования, расчетов и оптимизации календарного планирования. В частности, на кафедре Организации строительства СПбГАСУ, разработаны и применяются как в учебном процессе, так и при составлении расчетов календарных планов реального строительства объектов и их комплексов в интересах заказчика и строительных организаций, программы - perm, crit, options, match, и complex. Все эти программы дополняют друг друга и, поэтому, целесообразно их совместное использование. Вместе с тем, как показал опыт работы с данными программами, они не исчерпывают всех возможностей формирования, расчета и оптимизации методов организации строительных потоков (по тем или иными критериям) для обеспечения организационно-технологической надежности производства работ при риске несвоевременного выполнения строительных работ, в том числе ограничения этого риска, поэтому представляется необходимым их модернизация.
В интересах обеспечения возможности применения разработанных методик в настоящей диссертационной работе рекомендуется реализация принимаемых организационно-плановых решений с помощью модернизированных средств вычислительной техники и специализированными программными средствами управления проектами типа Microsoft Project 2000. Данная версия обеспечивает возможность реализации на ПЭВМ современного поколения многих методик формирования, расчета и оптимизации объектных и комплексных потоков, сравнения различных методов расчета строительных потоков (по тем или иными критериям) при риске несвоевременного выполнения строительных потоков и выборе наиболее соответствующего конкретным условиям производства, обеспечивающем ОТН проекта.
Также отметим, что применение разработанной методики и программы управления проектом «Microsoft Project 2000», дополненной процедурами (формулами) для получения статистических параметров оценки эффективности проекта, позволяет в интерактивном режиме осуществлять оптимизацию календарных планов строительства в интересах всех участников инвестиционного проекта при любом характере вероятностных воздействий во времени и пространстве на строительный проект.
В качестве анализа важно отметить возможности Microsoft Project, позволяющие учитывать потребность в финансовых ресурсах на самых разных стадиях проекта и обеспечивать автоматическое суммирование затрат как по элементам иерархической структуры работ, гак и по всему графику в целом с учетом динамично изменяющейся производственной ситуации. Однако Microsoft Project дает возможность использования любого ресурса в нескольких таблицах значений тарифных ставок. Каждая таблица тарифных ставок включает в себя комплект показателей, на основе которых определяют стоимость выполнения работы. Такие таблицы позволяют легко изменять ставки формирования затрат для любых работ графика с учетом динамично изменяющейся производственной ситуации, так например, прямых затрат, связанных с данной несвоевременностью выполнения каких-либо видов работ.
